リサイクル棟
事業名称
宇佐・高田・国東広域ごみ処理施設整備事業(リサイクル棟建設工事)
工期
令和5年1月7日 から 令和7年6月13日
進捗状況

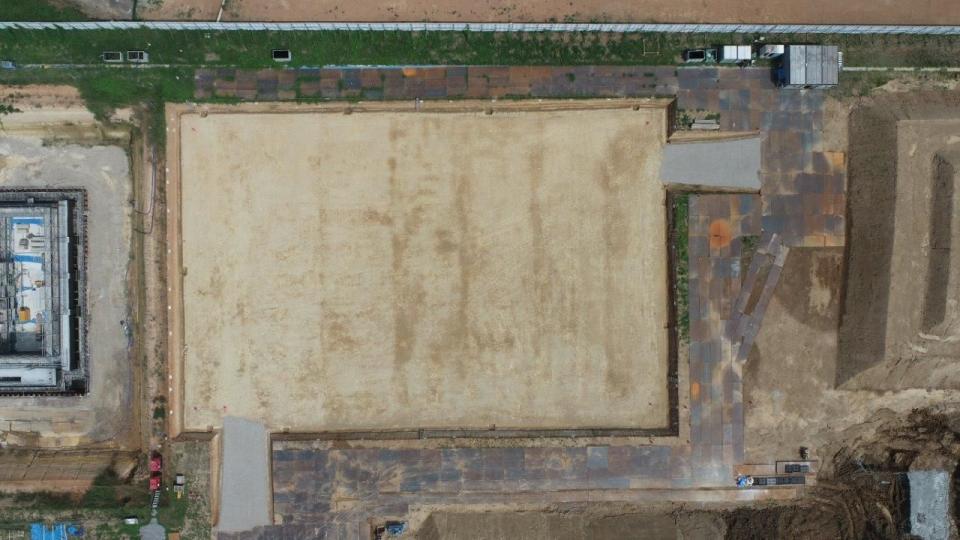

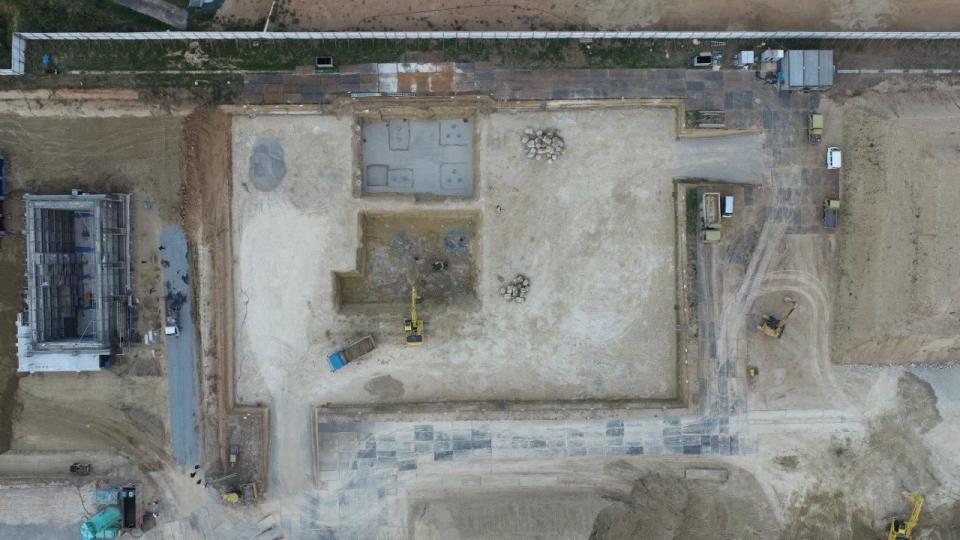

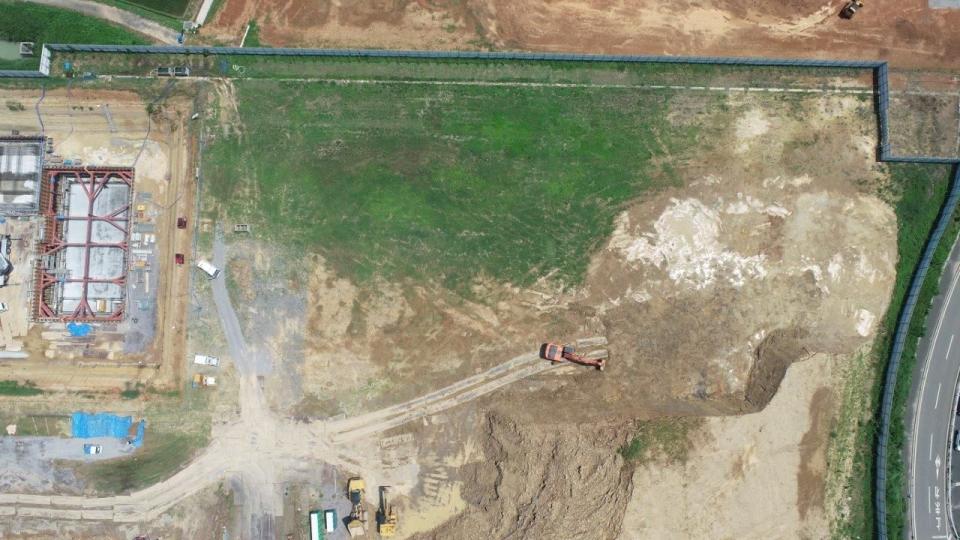

令和5年7月27日 着工前①

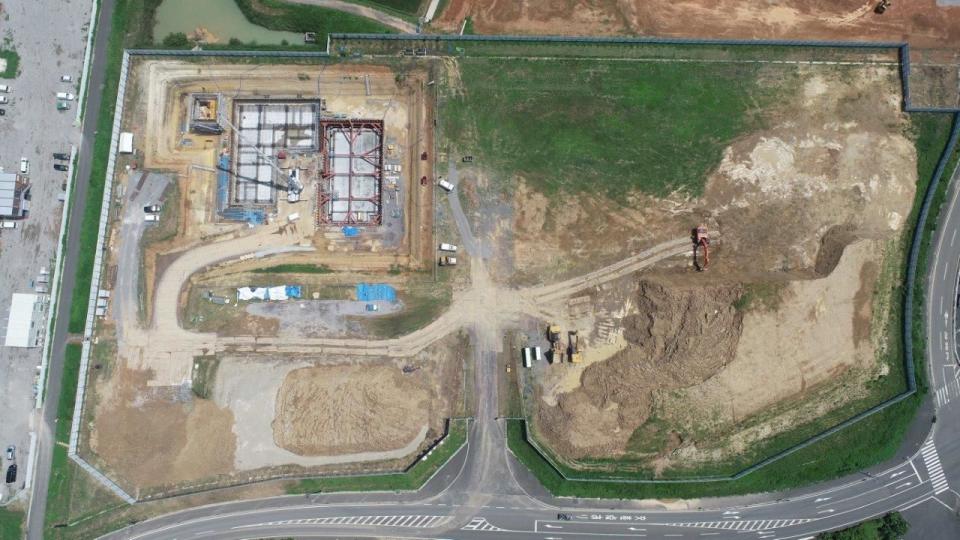

令和5年7月27日着工前②
令和5年9月27日1次掘削・地盤改良完了
令和5年11月28日 コンベアピット掘削・砕石敷
令和5年12月29日 コンベアピット耐圧版コンクリート打設・基礎地中梁掘削コンクリート打設

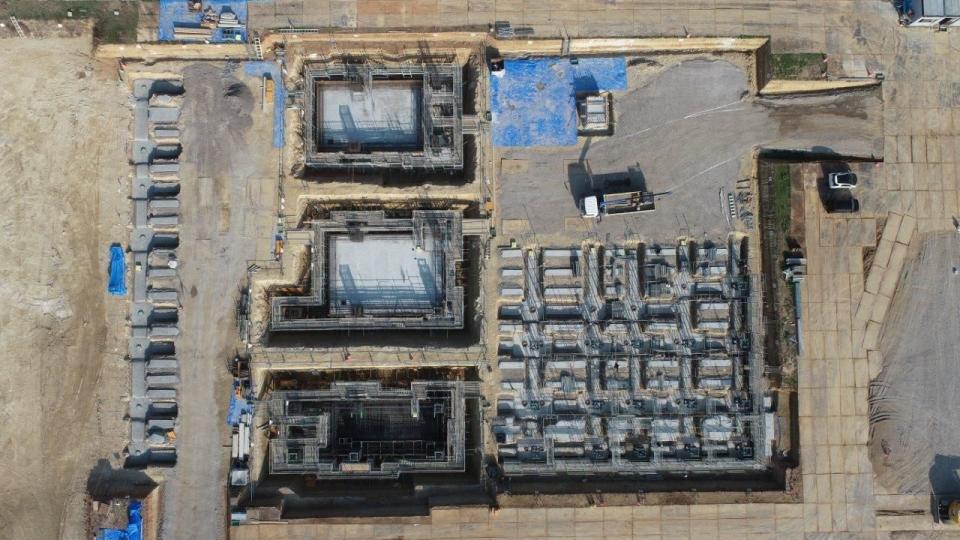

令和6年1月31日 基礎・地中梁コンクリート打設

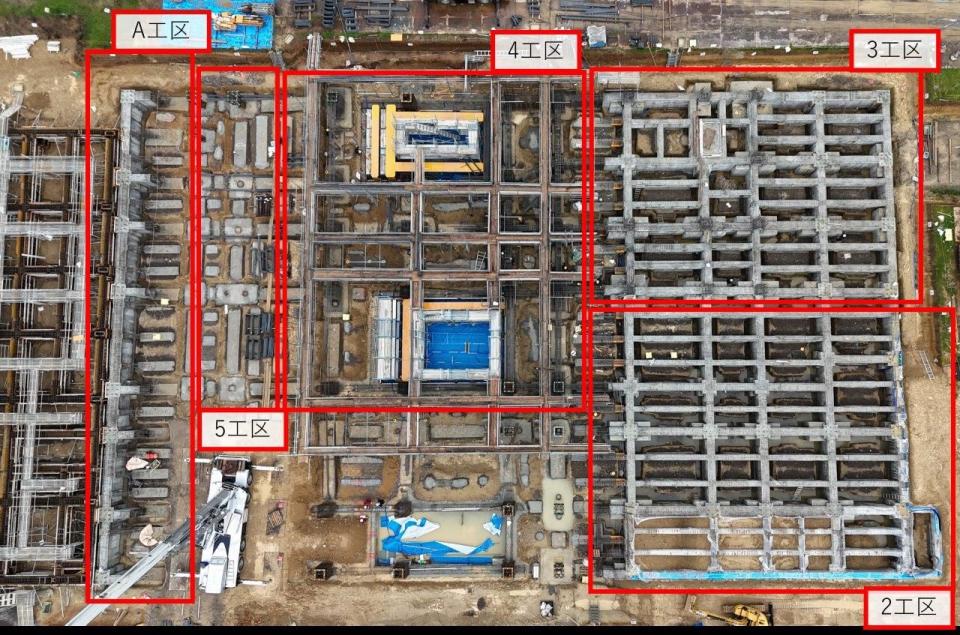

令和6年2月23日 基礎・地中梁施工

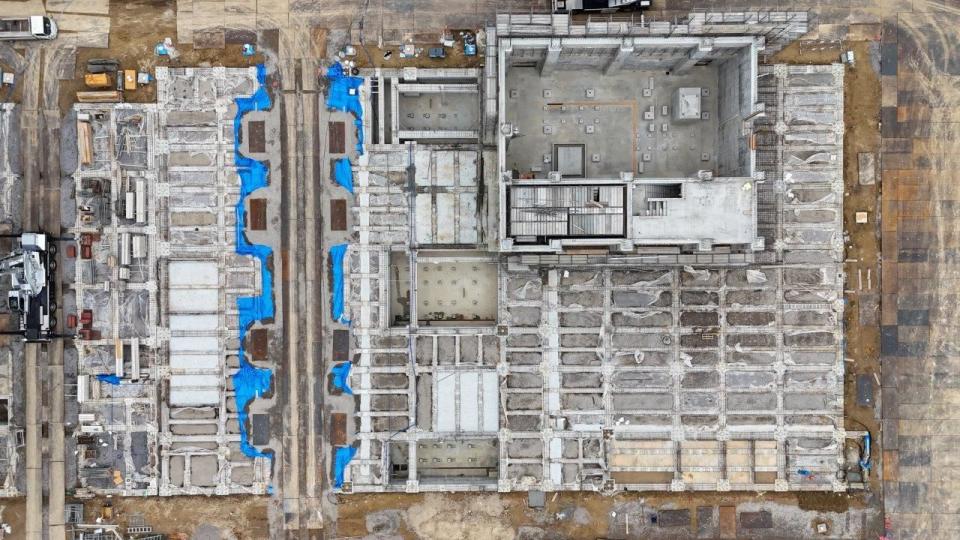

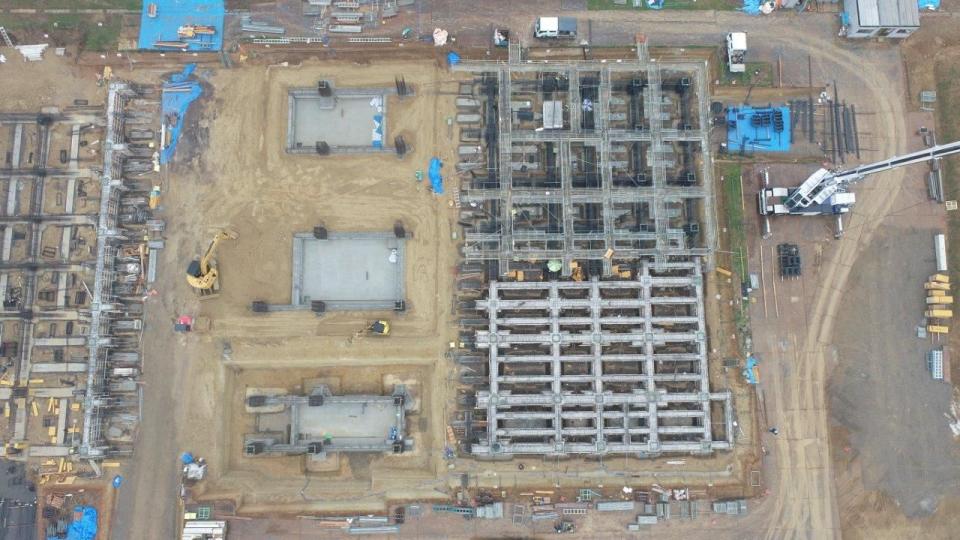

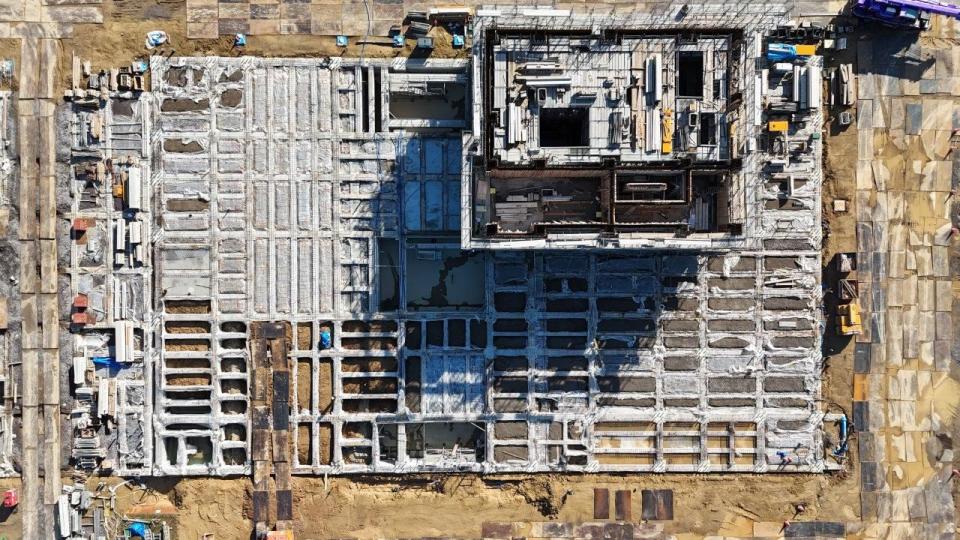

令和6年3月30日 埋戻し、砕石敷き

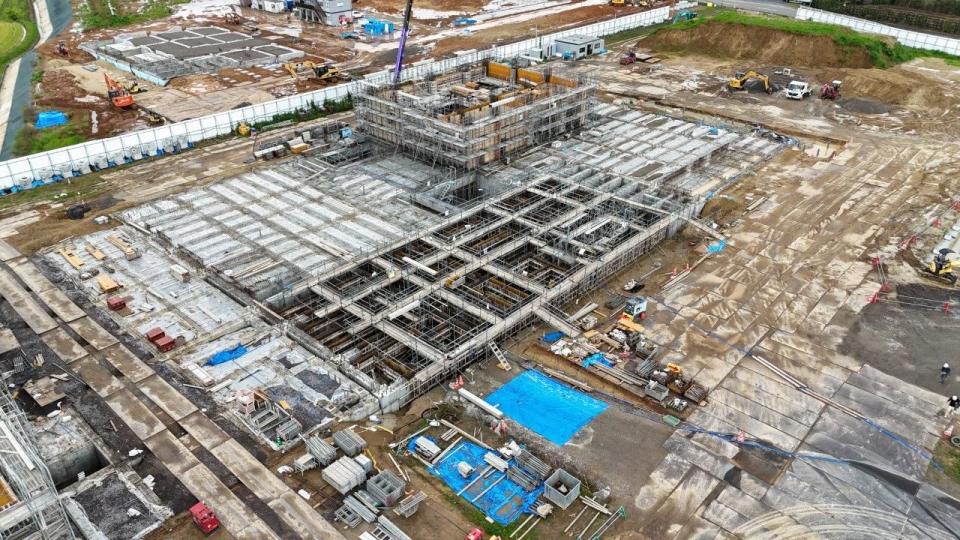

令和6年4月29日 基礎地中梁、1・2階型枠建て込み

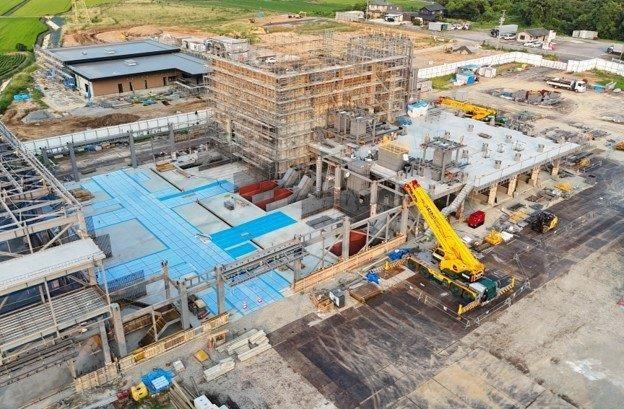

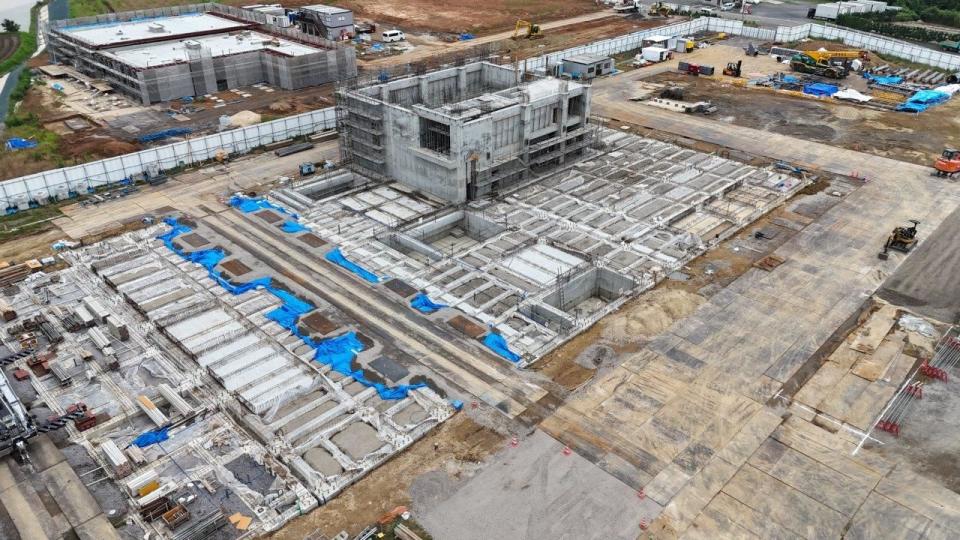

令和6年5月29日 基礎埋め戻し、2階柱・壁、3階梁型枠建て込み

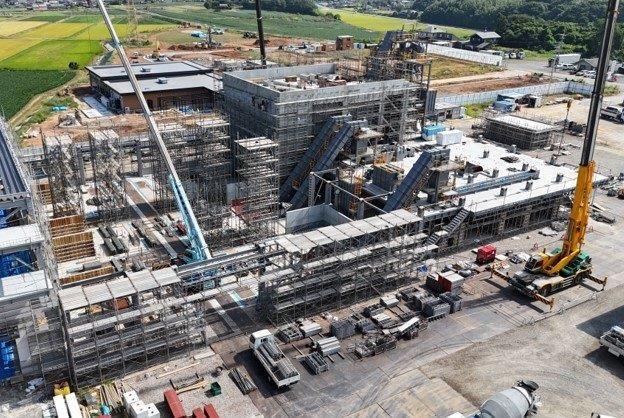

令和6年6月25日 2階躯体コンクリート打設・一部足場撤去

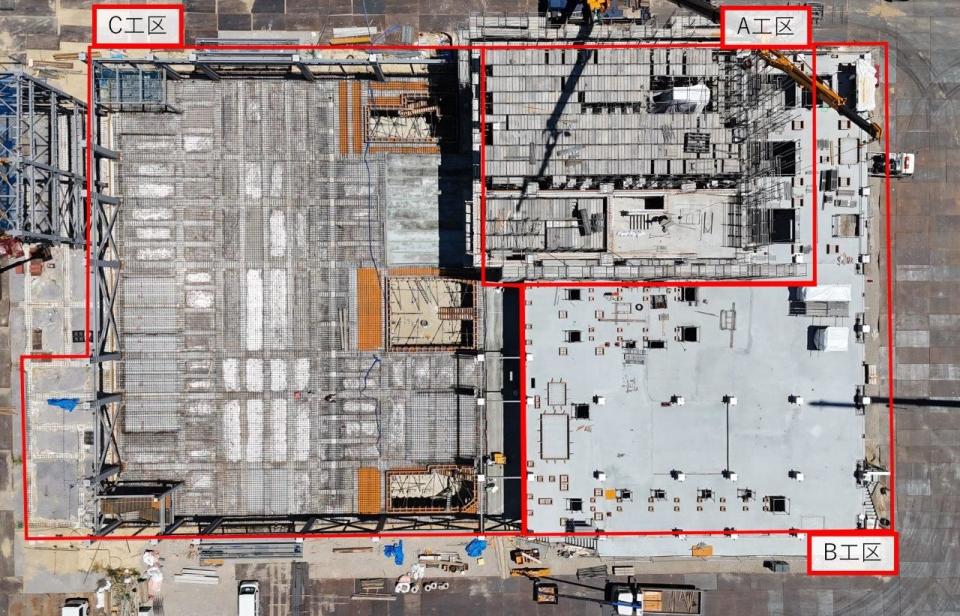

令和6年8月1日 A工区3階躯体・B工区1階鉄骨

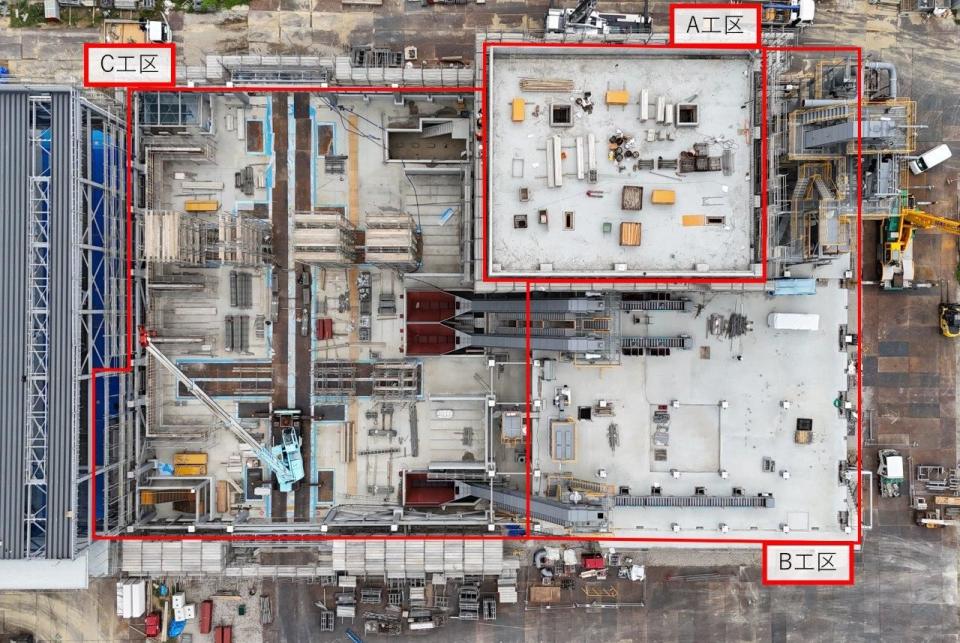

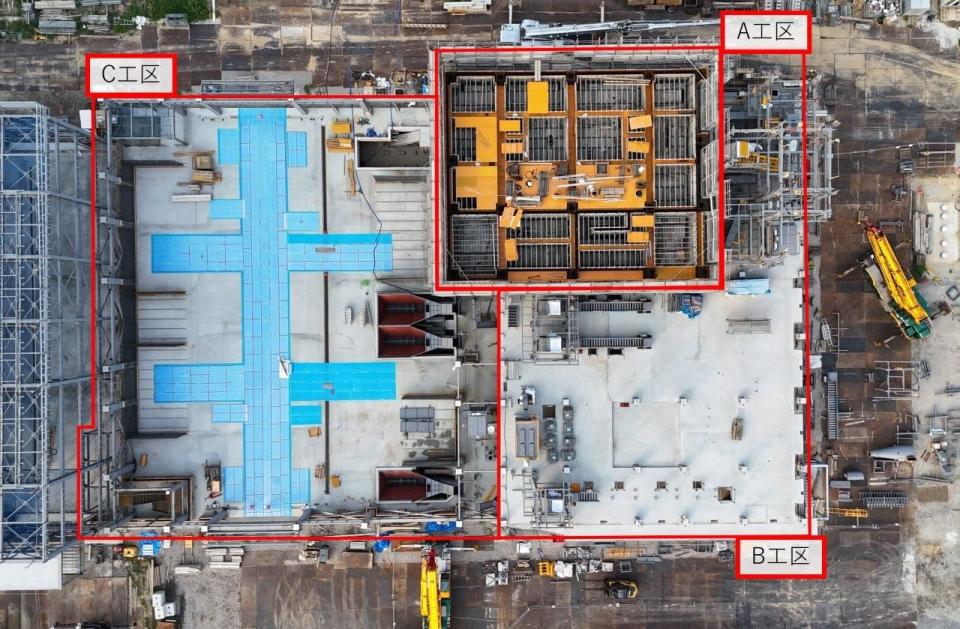

令和6年9月2日 A工区3階柱壁・C工区立上りコンクリート打設

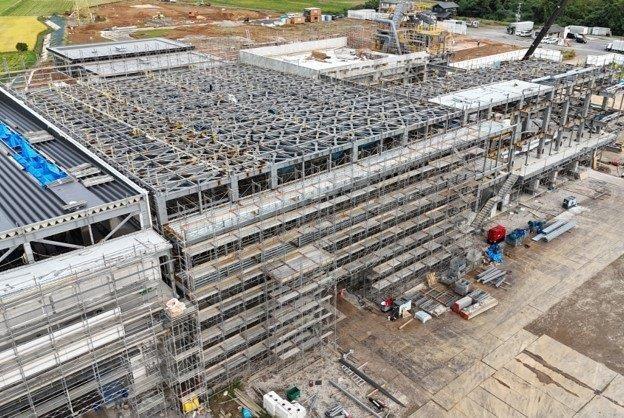

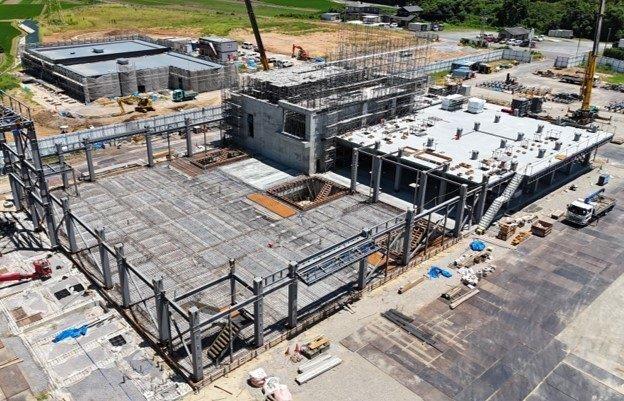

令和6年9月25日 B工区2.3階鉄骨建方

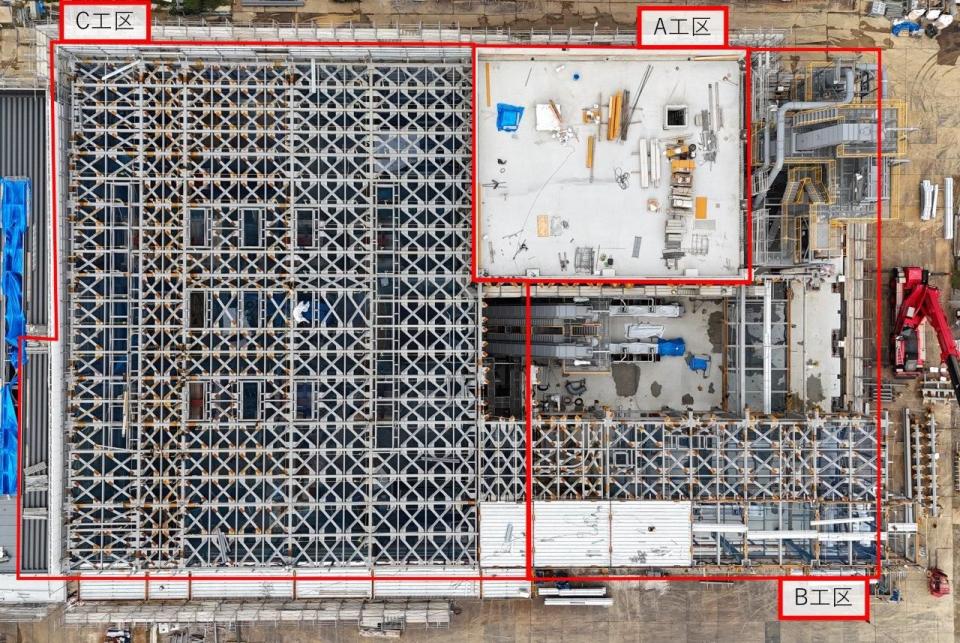

令和6年10月24日 C工区2.3階鉄骨
